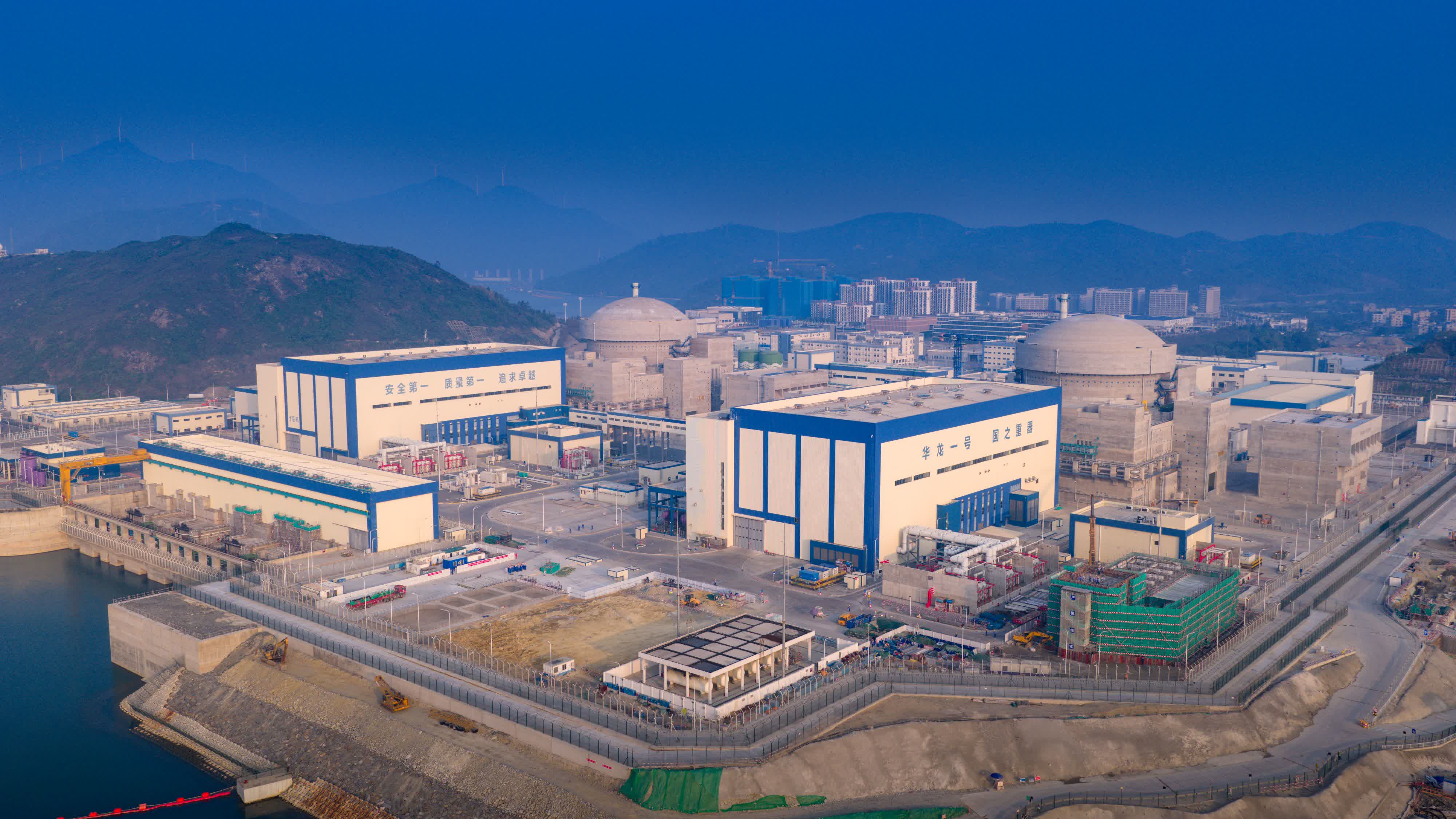

(香港文匯報記者毛麗娟)8月3日11時18分,中廣核廣東太平嶺核電項目2號機組正式投產發電,標誌着粵港澳大灣區首個「華龍一號」自主三代核電項目一期工程全面建成投運。中廣核方面透露,隨着2號機組正式具備商業運行條件,太平嶺核電項目一期工程全面建成兩台機組,預計年發電量超過180億千瓦時,可滿足近200萬人口一年的生產生活用電需求,每年等效減排二氧化碳約1663萬噸,進一步提升粵港澳大灣區清潔能源供應保障能力。
太平嶺核電項目位於廣東省惠州市惠東縣,一期工程於2019年4月8日獲國家核准,項目2號機組於2020年10月15日開工建設,建設團隊充分吸收「華龍一號」前期項目建設經驗,先後完成核島主體結構施工、設備安裝調試、核燃料裝載、反應堆首次臨界、併網發電等一系列重大工程節點,工程建設質量、安全水平和建造效率穩步提升。
在2號機組建設過程中,項目團隊持續推進建造技術與數智化深度融合。施工方面,完成三十餘項重大設計改進,首次在「華龍一號」機組上創新應用鋼襯裡底板、截錐體模塊整體吊裝技術,鋼襯裡模塊化施工將大量高空作業轉移至地面完成,大幅減少了現場交叉作業和高空作業風險。
兩台機組年發電量超180億千瓦時
數智化方面,項目先後落地40餘項速贏場景、60餘項數智化應用和40餘個惠州公司「數字員工」,完成智慧工地3.0、數字指揮中心、外骨骼機器人等智能裝備部署應用。其中,「數字員工」實現系統數據秒級提取,業務準確率突破99%,年節省工時超1500小時;RPA智能備件編碼機器人每年節約人工成本約1000萬元、壓降冗餘備件成本近4800萬元,為核電工程精益管理和智能建造提供了有力支撐。
中廣核惠州核電有限公司董事長章國強表示,隨着2號機組正式具備商業運行條件,太平嶺核電項目一期工程全面建成,按照2025年國內核電平均利用小時數測算,兩台機組預計年發電量超過180億千瓦時,可滿足近200萬人口一年的生產生活用電需求,每年等效減排二氧化碳約1663萬噸,將進一步提升粵港澳大灣區清潔能源供應保障能力。
