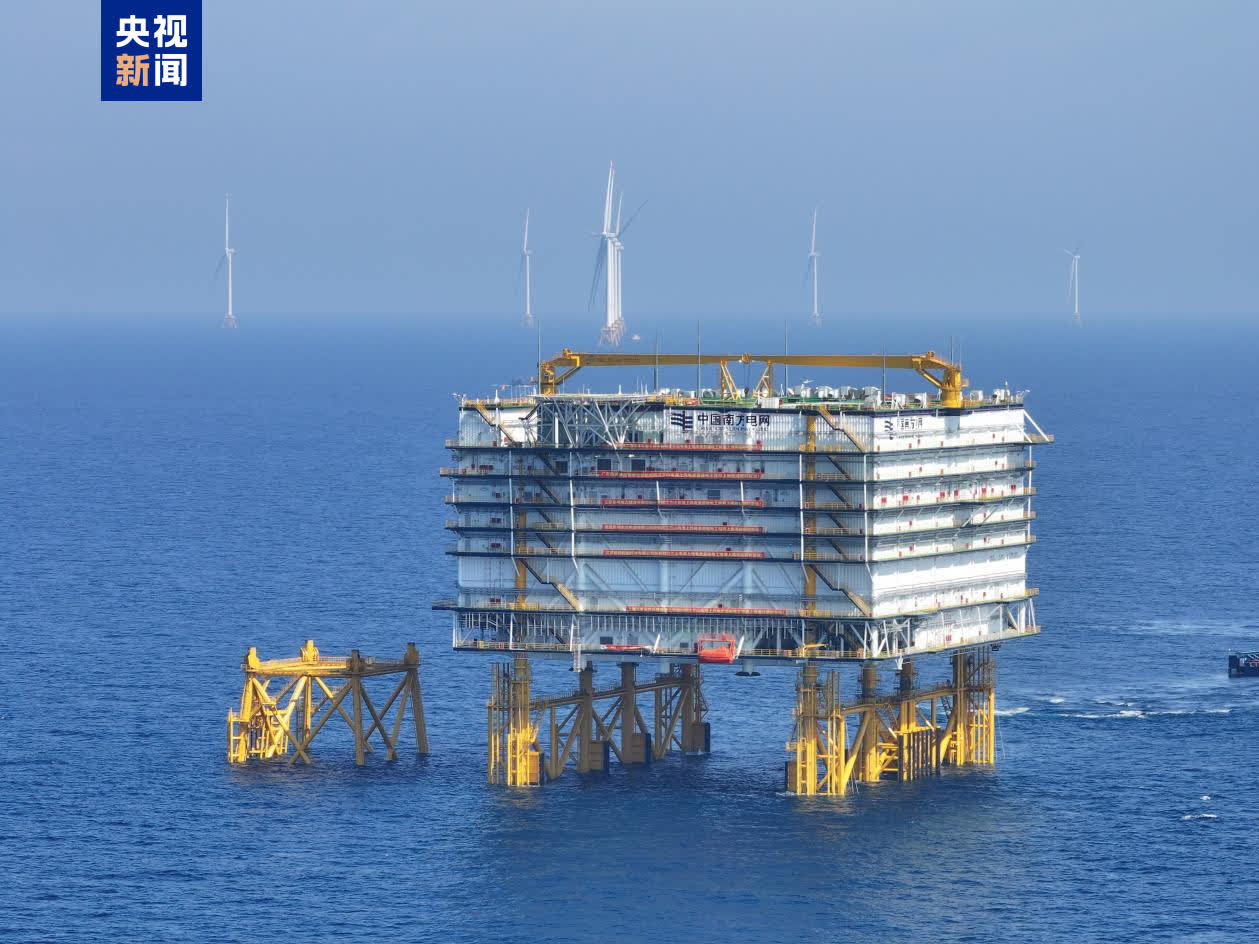

據央視新聞報道,7月23日,在離廣東陽江市海岸近100公里的南海海域,陽江三山島海上風電柔直輸電工程海上換流站順利完成安裝,工程全面轉入海纜貫通、海陸聯調的衝刺新階段。
陽江三山島海上風電柔直輸電工程海上換流站在江蘇南通完成建造,長85.5米,寬82.5米,高43米,重達2.5萬噸,通過半潛船託運的方式,於今年7月7日從江蘇南通出發,在經歷14天的跨海域航行後,於7月21日抵達廣東陽江附近海域,23日開始進行安裝施工。

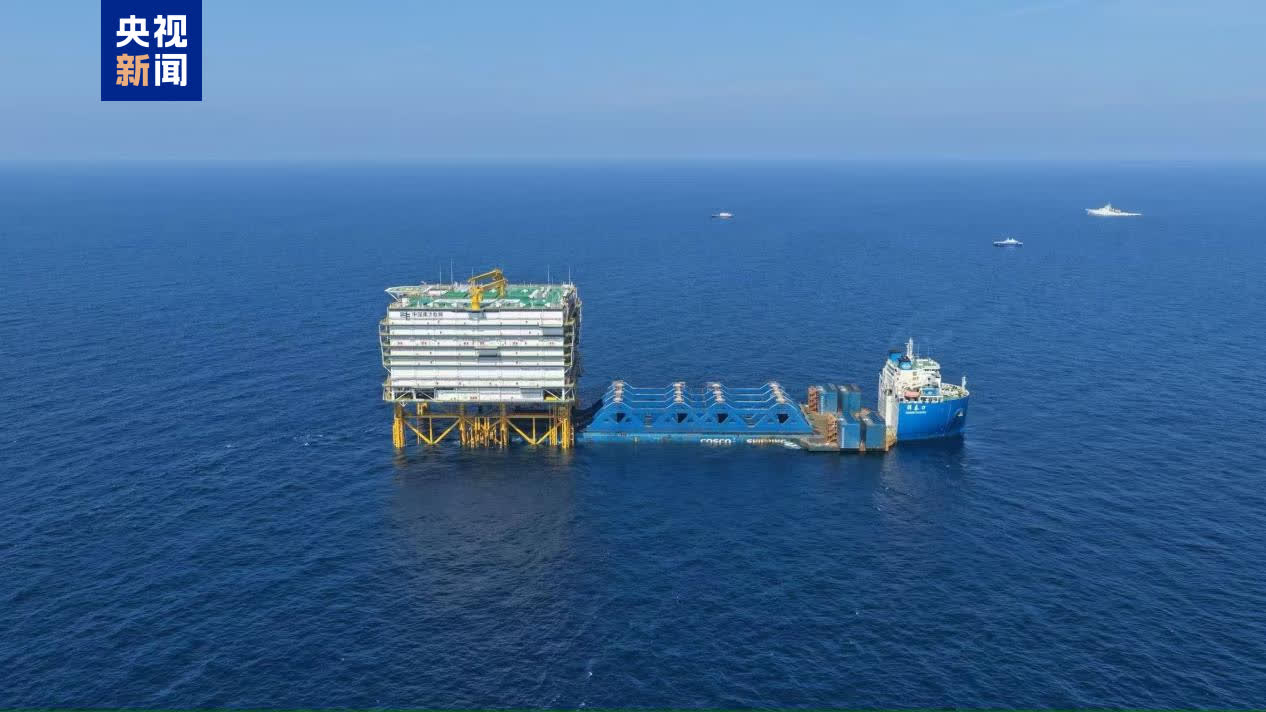

浮托就位是海上平台安裝中風險最高、難度最大的環節之一,操作精度要求達到毫米級。搭載着換流站的運輸船藉助自帶的定位導航系統,就像「倒車入庫」般緩慢後退,駛入導管架槽口,最終精準將換流站放置在特定位置。隨後,經過近5小時的緊張作業,巨型換流站與海上導管架實現精準對接、平穩咬合。
據了解,陽江三山島海上風電柔直輸電工程海上換流站電壓等級為±500千伏,輸送容量200萬千瓦。工程建成投運後,將通過115公里海底直流電纜和180公里陸上直流架空線路,每年將60億千瓦時清潔能源直送粵港澳大灣區。
