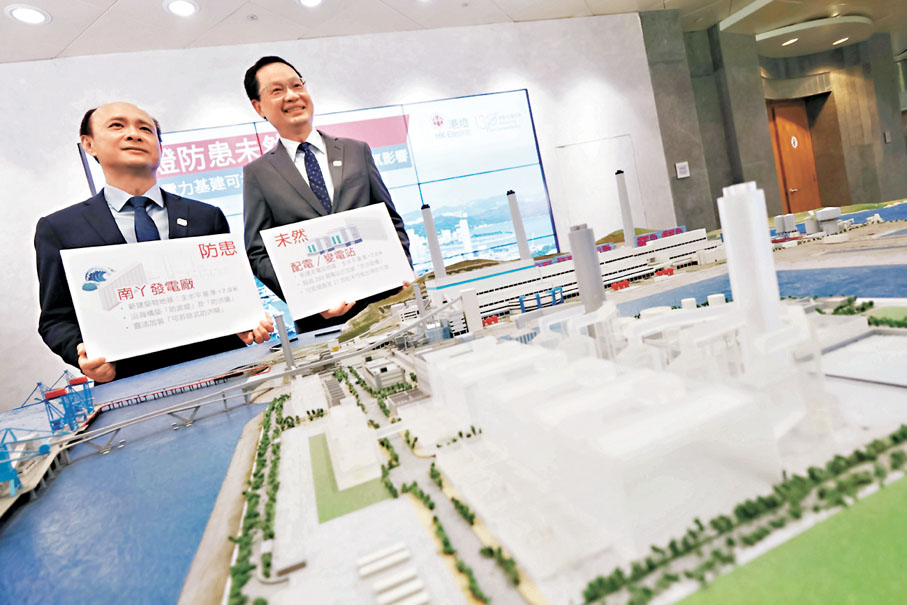

為應對全球暖化帶來日益頻繁的極端天氣,港燈近年致力提升電力系統的抵禦能力,包括強化南丫發電廠抵禦風暴潮與越堤浪的工作,相信連同新建變電站對抗水浸影響的新措施全面落實後,將有足夠能力應對至廿一世紀末由惡劣和極端天氣帶來的挑戰,以確保電力供應維持穩定和可靠性。港燈發電科總經理周火勝昨日表示,南丫發電廠內早前落成投產的燃氣發電機組L12,以及正在興建的L13機組,其地基高度已採用主水平基準+7米的規格,即高於海平面5.7米,亦高於2018年超強颱風「山竹」襲港時最高水位,大大減低因惡劣以至極端天氣而發生水浸的可能。 ●香港文匯報記者 王僖

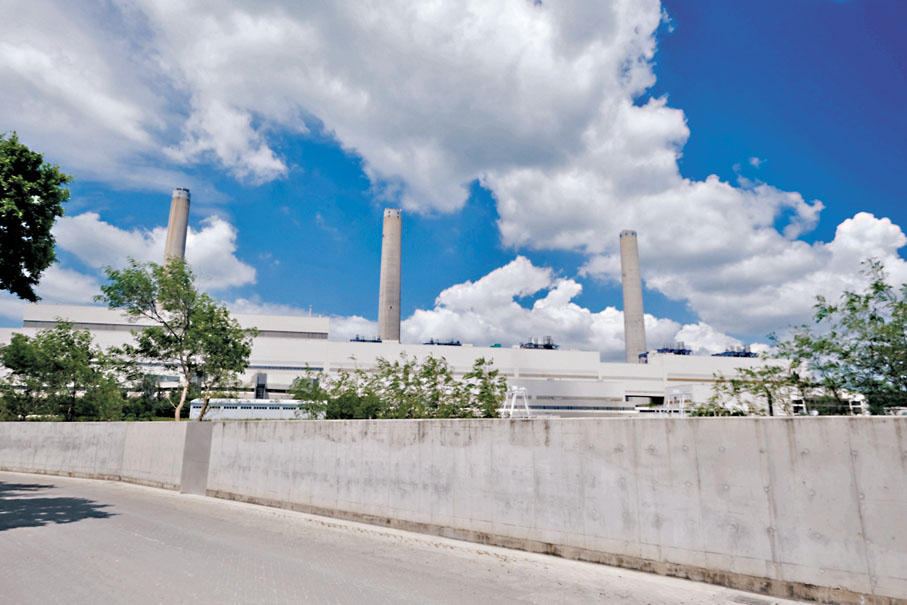

港燈昨日安排傳媒參觀南丫島發電廠防水浸新措施。周火勝表示,南丫發電廠一直把為香港提供穩定和可靠的電力供應視為首要任務,而愈來愈頻繁的惡劣以至極端天氣,將為這個任務帶來更多挑戰。因此南丫發電廠內除建築物的地基高度已採用水平基準+7米的規格外,多個關鍵地點均設有防波堤和高約兩米的防洪牆,減低因風暴潮和越堤浪對發電設施可能帶來的影響。

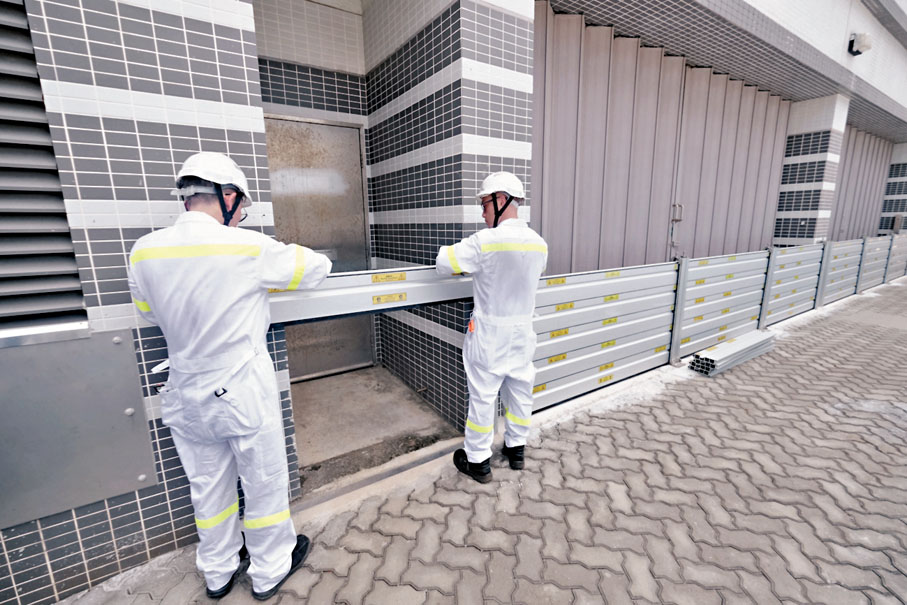

近海位置加裝可拆除式防洪閘
他表示,今年內還會在發電廠內近海位置加裝可拆除式防洪閘,並陸續為重要關鍵發電設施提升或加裝保護裝置,確保一旦遇上水浸、惡劣以至極端天氣時,依然能夠正常運作。而在超強颱風襲港時,港燈將安排足夠營運和維修人員在發電廠留守,以及通過定期演習,提高發電廠人員應對暴風和水浸的能力,確保發電機組正常運作。
港燈絕大部分輸電及和配電網絡都鋪設於地底,不易受雷擊和惡劣天氣影響。數年前在超強颱風「山竹」襲港期間,除了個別位於港島東區沿岸的變電站受影響,港燈的電力供應大致維持正常。
分階段為變電站加裝增高擋水牆
港燈輸配電科總經理楊廣通指出,參照過往的水浸紀錄,距離岸邊100米以內的低窪地區在遇上惡劣以至極端天氣時,受水浸的威脅相對較大,因此港燈在可行情況下,正分階段為變電站加裝或提升高度為主水平基準+6米的擋水牆,預計至2026年初,有關工程將覆蓋所有距離岸邊100米內、位處有嚴重水浸風險地區的電力設施。
至於位於城市中心的電力設施,雖然遠離海岸,港燈亦已全面檢視,「會因應不同情況、不同位置,提升該些設施對水浸的防禦能力。」
港燈又在檢視過所有變電站的地理分布後,已於過去10年分批為逾280個變電站加裝或提升5項防洪主要措施防水浸,包括在電力設施加裝自動抽水泵;在變電站入口和通風入口加裝擋水牆/板;在主要供電設施加裝承托基座以加強防洪能力;安裝閉路電視及多階段水浸警報系統;以及利用遙距系統加強電站監察,掌握電站實時情況。楊廣通表示,港燈會全面規劃和推行防止發電廠與變電站受水浸、惡劣以至極端天氣影響的相關措施。
